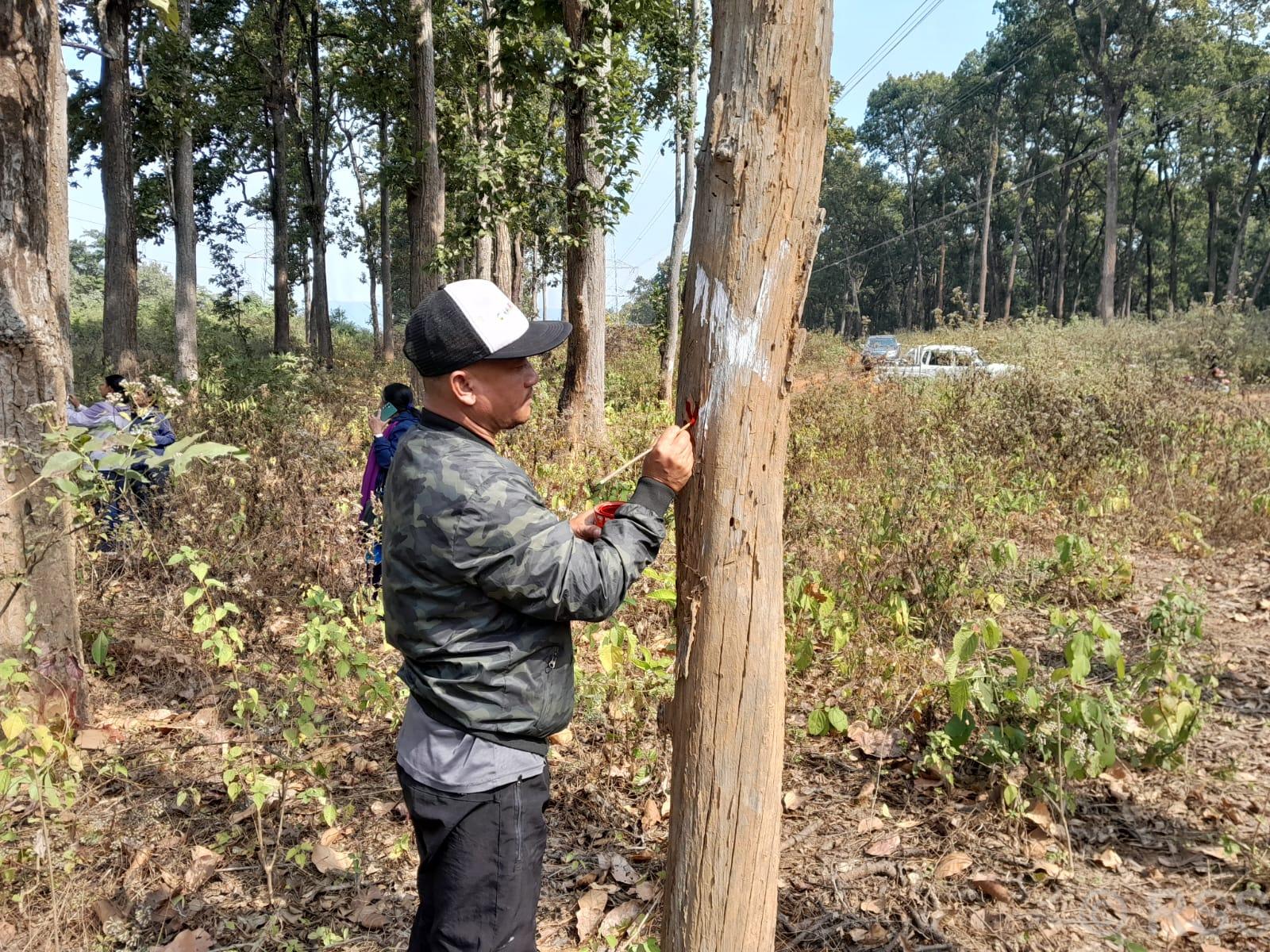

दमौली (तनहुँ)। तनहुँ जलविद्युत् आयोजनाअन्तर्गत प्रसारण लाइन निर्माणका लागि रुखमा छपान सुरु भएको छ । आयोजनाको प्याकेज तीनअन्तर्गत प्रसारण लाइन निर्माणका लागि चितवन जिल्लामा पर्ने रुखहरूमा छपान सुरु गरिएको हो ।
आयोजनाको दमौली भरतपुर २२० केभी प्रसारण लाइनको मार्गधिकारमा पर्ने चितवन जिल्लास्थित राष्ट्रिय वनमा रहेका रुखहरूको छपान कार्य सुरु भएको आयोजना प्रमुख श्यामजी भण्डारीले जानकारी दिनुभयो । प्रसारण लाइनको टावर निर्माण र मार्गधिकारमा चितवन र तनहुँ जिल्लामा पर्ने वन क्षेत्रको जग्गा र त्यहाँ रहेका बोटबिरुवा हटाउन वन तथा भूसंरक्षण विभागसँग सम्झौता भएको थियो ।
प्रसारण लाइन निर्माणका लागि तनहुँ र चितवनमा पर्ने ९२.७ हेक्टर वन क्षेत्रको जग्गा भोगाधिकार पाउनुका साथै त्यहाँ रहेका नौ हजार १२७ रुखपोल हटाउन अनुमति प्राप्ति भएसँगै काम अगाडि बढेको भण्डारीले बताउनुभयो । मन्त्रिपरिषद्को निर्णयबमोजिम आयोजनाको दमौली भरतपुर २२० केभी प्रसारण लाइनको टावर निर्माण र मार्गधिकारमा चितवन र तनहुँ जिल्लामा पर्ने वन क्षेत्रको जग्गा र त्यहाँ रहेका बोटबिरुवा हटाउन तनहुँ हाइड्रोपावर लिमिटेड र वन तथा भूसंरक्षण विभागबीच हालै सम्झौता भएको थियो ।
यस प्याकेजको निर्माण व्यवसायी केइसी इन्टरनेशनल लिमिटेड भारतले दमौली भरतपुर २२० केभी ३३ किलोमिटर प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये हालसम्म ७८ वटा टावरहरूको जग हाल्ने र ६९ वटा टावर जडान कार्य सम्पन्न गरिसकेको छ । यस प्याकेजको समग्र प्रगति ७६ प्रतिशत रहेको भण्डारीले बताउनुभयो ।
तनहुँ जलविद्युत आयोजनाको तीनवटा प्याकेजमा काम भइरहेको छ । प्याकेज एक अन्तर्गत बाँधलगायतका संरचनाको काम सोङ्दा कालिका जेभीले गरिरहेको छ । यो प्याकेजमा ५४ प्रतिशत प्रगति भएको भण्डारीले बताउनुभयो । मुख्य बाँध निर्माणका लागि डाँडा कटान, पहुँच सडक, सेती नदीको धार फर्काउन आवश्यक अस्थायी बाँध, दुईवटा डाइभर्सन सुरुङलगायत संरचनाको निर्माणकार्य सकिएको छ ।
मुख्य बाँध निर्माणका लागि सेती नदीलाई २०८० कात्तिक २० गते पथान्तरण गरिएको थियो । विसं २०८१ जेठमा मुख्य बाँधको माथिल्लो र तल्लो तटीय क्षेत्रमा अस्थायी बाँध निर्माणकार्य सकिएको जनाइएको छ ।
प्याकेज–२ अन्तर्गत विद्युत्गृह तथा सम्बन्धित उपकरणको काम सिनो हाइड्रो कर्पोरेसन चीनले गरिरहेको छ । यस अवधिसम्म भूमिगत संरचना निर्माणका लागि खन्ने कार्य सम्पन्न गरी अधिकांश संरचनाको सिभिल निर्माणकार्य सम्पन्न भएको भण्डारीले बताउनुभयो । विद्युत्गृह, केवल सुरुङ, सर्च ट्याङ्क, टेलरेसलगायत संरचनाको मुख्य कङ्क्रिटिङ कार्य सम्पन्न भएको यस प्याकेजको प्रगति ७३ प्रतिशत छ ।
भण्डारीका अनुसार विद्युत्गृहको सिभिल कार्य करिब सम्पन्न भएको छ भने इलेक्ट्रोमेकानिकल कार्य जारी छ । विद्युत्गृहमा छाना लगाउने, पानी फाल्नेलगायतका काम भइरहेका छन् ।
